Rewitalizacja dziedzińca, muru okalającego i przypory dawnego Klasztoru oo. KanonikówRegularnych przy Kościele Parafialnym pw. Wniebowzięcia NMP w Kraśniku na potrzebydziałalności społecznej i kulturalnej

Parafia pw. Wniebowzięcia NMP w Kraśniku uzyskała dotację z Unii Europejskiej na projekt
„Rewitalizacja dziedzińca, muru okalającego i przypory dawnego Klasztoru oo. Kanoników
Regularnych przy Kościele Parafialnym pw. Wniebowzięcia NMP w Kraśniku na potrzeby
działalności społecznej i kulturalnej.

Projekt przewiduje ochronę oraz modernizację zabytkowego dziedzińca na potrzeby
działalności kulturalnej. Prace budowlane oraz modernizacja infrastruktury technicznej mają
na celu przystosowanie obiektu do potrzeb osób z niepełnosprawnościami, co znacząco
poprawi jego dostępność.

Z efektów realizacji projektu w pierwszej kolejności korzystać będzie Parafia pw.
Wniebowzięcia NMP w Kraśniku, która jest inicjatorem całego przedsięwzięcia i będzie
głównym użytkownikiem odnowionej infrastruktury. Na realizacji projektu skorzystają także
mieszkańcy Miasta Kraśnik – zarówno dzieci, młodzież, osoby dorosłe, jak i seniorzy – którzy
uzyskają dostęp do nowych wydarzeń kulturalnych, edukacyjnych, religijnych i
integracyjnych. Projekt przyczyni się również do wzbogacenia oferty turystycznej miasta, z
której korzystać będą turyści odwiedzający obiekt.


Ważnym beneficjentem będą stowarzyszenia i organizacje pozarządowe, które uzyskają
możliwość organizacji własnych wydarzeń oraz aktywnego włączenia się w działania
realizowane na terenie zrewitalizowanego obiektu. Projekt uwzględnia również potrzeby
osób z niepełnosprawnościami – przewidziano zakup mobilnej (walizkowej) pętli indukcyjnej
oraz montaż ławek z oparciami typu „przysiadka”, co znacząco poprawi komfort uczestnictwa
w wydarzeniach i ułatwi dostęp do usług kulturalnych oraz społecznych.
Istotną grupę odbiorców stanowią również dzieci, młodzież i seniorzy, którzy zostaną
włączeni w przygotowywany plan wydarzeń edukacyjno-kulturalnych. W realizację wydarzeń
zostaną zaangażowane również lokalne grupy artystyczne i stowarzyszenia kulturalne, które
uzyskają możliwość współpracy przy organizacji wydarzeń w odnowionym kościele.
Efektem projektu będzie kompleksowa rewitalizacja dziedzińca, muru okalającego i przypory
dawnego Klasztoru oo. Kanoników Regularnych przy Kościele Parafialnym pw.
Wniebowzięcia NMP w Kraśniku na potrzeby działalności społecznej i kulturalnej
Zabytkowy dziedziniec zostanie zabezpieczony i odnowiony, co pozwoli na jego
długoterminową ochronę. Dodatkowo, obiekt zostanie przystosowany do potrzeb osób z
niepełnosprawnościami Zakup walizkowej pętli indukcyjnej pozwoli osobom z niedosłuchem
na pełne uczestnictwo w wydarzeniach organizowanych na dziedzińcu, takich jak koncerty
czy festyny, zapewniając im wyraźne odbieranie dźwięku. Ponadto, montaż ławek z
oparciami, zaprojektowanych z myślą o osobach z ograniczeniami ruchowymi, zapewni
większy komfort i możliwość korzystania z przestrzeni zabytkowego dziedzińca. Dzięki temu
zwiększy się dostępność terenu dla szerokiego grona odbiorców. Projekt umożliwi także
wykorzystanie dziedzińca do celów kulturalnych, co wzbogaci ofertę kulturalną regionu i
przyciągnie zarówno lokalnych mieszkańców, jak i turystów.


Wartość projektu 5 087 036,61 zł
Wysokość wkładu Funduszy Europejskich, 4 318 669,01 zł
Kwota dofinansowania z BP 508 078,70 zł

#funduszeUE

Obecny projekt pn. „Rewitalizacja dziedzińca, muru okalającego i przypory dawnego Klasztoru oo. Kanoników Regularnych przy Kościele Parafialnym pw. Wniebowzięcia NMP w Kraśniku na potrzeby działalności społecznej i kulturalnej”, jest przedsięwzięciem realizowanym w ramach Aktualizacji Lokalnego Programu Rewitalizacji Miasta Kraśnik. Zgodnie z Gminnym Programem Rewitalizacji Miasta Kraśnik na lata 2023-2030 obecnie realizowane są następujące prace: prace budowlane przy przyporze klasztoru od strony północnej, prace budowlane związane z przebudową dolnego dziedzińca klasztornego, odbudowa muru zewnętrznego od strony północnej dolnego dziedzińca, prace iluminacyjne budynków w kompleksie dawnego klasztoru. Stan techniczny przypory klasztornej wymaga natychmiastowej interwencji. Nawierzchnia dolnego dziedzińca klasztornego jest całkowicie zniszczona. Samoczynnie zawalił się mur okalający dolny dziedziniec klasztorny od strony północnej. Dzięki realizacji wyżej wymienionych celów kościół parafialny w Kraśniku zlokalizowany na reprezentatywnym miejscu przy rynku będzie stanowił ważną atrakcję turystyczną.

Widok na cały zespół zabudowań dawnego klasztoru oo. Kanoników regularnych w Kraśniku z kościołem i dolnym dziedzińcem klasztornym (Źródło: Baza zdjęć Urzędu Miasta Kraśnik)

Widok na cały dolny dziedziniec klasztorny (Źródło: Baza zdjęć własnych)

Umowa o dofinansowanie tego projektu w ramach Działania 11.1 Rewitalizacja zdegradowanych obszarów miejskich Priorytet XI Rozwój zrównoważony terytorialnie Program Fundusze Europejskie dla Lubelskiego 2021-2027 została podpisana z Zarządem Województwa Lubelskiego a parafią dnia 30 maja 2025 r.

8.09.2025. rozpoczęto prace polegające na zagospodarowaniu dziedzińca, poprzez zabezpieczenie terenu budowy, zamontowanie tablicy informacyjnej oraz tablic ostrzegawczych.

Tablica informacyjna o źródłach dofinansowania projektu
(Źródło: Baza zdjęć własnych)

Rozpoczęto także prace przy montażu rusztowań do przypory. Stan przypory określono na podstawie oględzin i badań zgrubnych konstrukcji. Przypora prawdopodobnie była dobudowana w czasie późniejszym niż klasztor jako element wtórny zabezpieczający mur przy skarpie. Przyporę jako narożną wykonano na całej wysokości muru aż do okapu. Przypora z tytułu wysokości ma zmienny kształt rozszerzający się ku dołowi. Stan przypory pogarszał się na odcinku poniżej gzymsu. Główną przyczyną zniszczeń przypory jest jej kształt i rozkloszowanie przebiegające trapezowo od gzymsu aż do poziomu gruntu a nie ma możliwości wykonania okapnika na górze, który mógłby zabezpieczyć mur przed opadami atmosferycznymi. Przez częściowo odpadnięte fragmenty tynku woda wsiąkała bezpośrednio w mur. W efekcie długotrwałe wieloletnie zjawisko nasiąkania muru doprowadziło do jego destrukcji i zagrożenia dla całej ściany północnej klasztoru. Naprawa pęknięć murów ma być wykonana również przez zszycie za pomocą kotew. Konieczne są także prace zabezpieczające i naprawcze w części podziemnej przypory.

2.10.2025. Parafia zawiadomiła LWKZ w Lublinie, że rozpoczyna prace w ramach tego projektu.

Dokonano częściowego zakupu materiałów budowlanych. Rozpoczęto prace przy skuwaniu zdegradowanych tynków na przyporze. Równolegle rozpoczęto prace ziemne przy rozbiórce muru oporowego. W związku ze złym stanem technicznym, licznymi uszkodzeniami oraz odchyleniem jego części od pionu projekt przewiduje likwidację istniejącej konstrukcji ceglanej przylegającej do dziedzińca klasztornego od strony północnej i zastąpienie jej przez mur oporowy z koszy gabionowych, wypełnionych materiałem kamiennym.

Przypora – widok od ogrodu
(Źródło: Baza zdjęć własnych)

Przypora – budowa rusztowania (
Źródło: Baza zdjęć własnych)

15.12.2025. rozpoczęto prace wzmacniające i zabezpieczające konstrukcyjnie przyporę w części nadziemnej.

Przypora – widok górnej części przed skuciem tynków (Źródło: Baza zdjęć własnych)

Przypora – widok dolnej części po skuciu tynków (Źródło: Baza zdjęć własnych)

Przypora – widok dolnej części po skuciu tynków
(Źródło: Baza zdjęć własnych)

Przypora – widok górnej części po skuciu tynków
(Źródło: Baza zdjęć własnych)

Przypora – widok górnej części po skuciu tynków
(Źródło: Baza zdjęć własnych)

Zaczęto też roboty fundamentowo-betonowe nowego muru oporowego, który będzie zbudowany z gabionów, na oddzielnie wykonanym fundamencie żelbetowym.

Pozostałości po zawalonym murze zewnętrznym
(Źródło: Baza zdjęć własnych)

Usuwanie resztek muru zewnętrznego
(Źródło: Baza zdjęć własnych)

Wylanie ławy fundamentowej pod nowy mur w postaci gabionów (Źródło: Baza zdjęć własnych)

Zdjęto starą nawierzchnię asfaltową i zaczęto zwozić materiał na gabiony (Źródło: Baza zdjęć własnych)

Po zimowej przerwie od końca lutego 2026 r. rozpoczęto prace rozbiórkowe dawnego bunkra na węgiel przy nieistniejącym już budynku przedszkola oraz schodów terenowych obok bunkra.

Rozbiórka bunkra na węgiel (Źródło: Baza zdjęć własnych)

Od kwietnia 2026 r. zaczął się montaż murów oporowych z gabionów. Do zszywania i łączenia ze sobą koszy użyto spiral z drutu stalowego galwanizowanego. Wewnętrzną ścianę każdego gabionu wyłożono geowłókniną w calu zatrzymania drobinek gruntu przed wypłukaniem pomiędzy kamieniami.

Na zalanych fundamentach zaczęto budowę gabionów
(Źródło: Baza zdjęć własnych)

Wykonano konstrukcję pod nowe schody wejściowe do budynku oraz zejściowe do piwnicy (Źródło: Baza zdjęć własnych)

Wykonano instalację doziemnych i naziemnych lamp oświetleniowych (Źródło: Baza zdjęć własnych)

Przygotowano w części dziedzińca podłoże pod kostkę oraz przygotowano podłoże w obszarze zielonym (Źródło: Baza zdjęć własnych)

Kontynuowano również prace przy wzmacnianiu konstrukcyjnym przypory. Wykonano odkop i zabezpieczenie fundamentów przypory.

Wzmacnianie fundamentów przypory
(Źródło: Baza zdjęć własnych)

W części nadziemnej wykonano konserwację tynków i uzupełniono ubytki murów przypory.

Przypora – uzupełnianie nowymi cegłami w miejscach największych ubytków (Źródło: Baza zdjęć własnych)

Nowe tynki na przyporze (Źródło: Baza zdjęć własnych)

Następnie w części nadziemnej przypory wykonano tynki wykończeniowe.

#funduszeUE

Kolejny etap prac na dziedzińcu obejmował roboty ziemne, rozbiórkowe i przygotowawcze, ułożenie krawężników, obrzeża, chodnika i nawierzchni.

Wzmocniono konstrukcyjnie przyporę w części podziemnej. Zrobiono izolację pionową przypory w części poziemnej. Przypora została otynkowana.

Zdemontowano stare zniszczone schody oraz wybudowano nowe schody terenowe zarówno wejściowe do klasztoru jak i zejściowe na poziom piwnic.

Rozpoczęto prace elektryczne związane z oświetleniem dziedzińca.

Dokonano nasadzeń drzew i pnączy. Zasiano trawnik w części północnej dziedzińca.

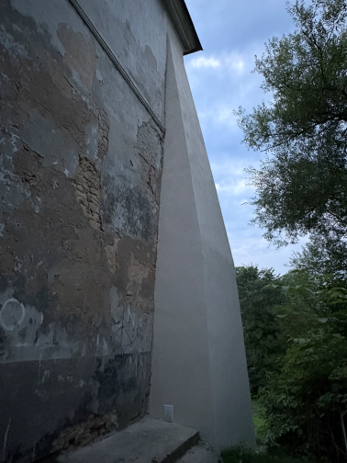

Widok odnowionej w pełni przypory klasztoru od strony północnej skarpy (Źródło: Baza zdjęć własnych)

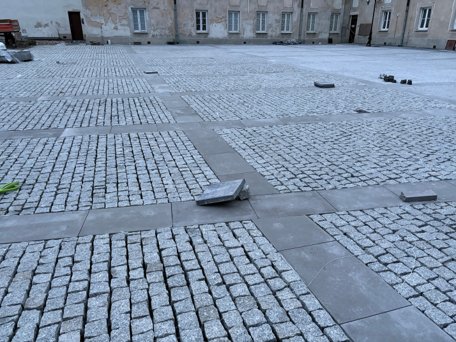

Kolejny kwartał placu dziedzińca wybrukowany kostką
(Źródło: Baza zdjęć własnych)

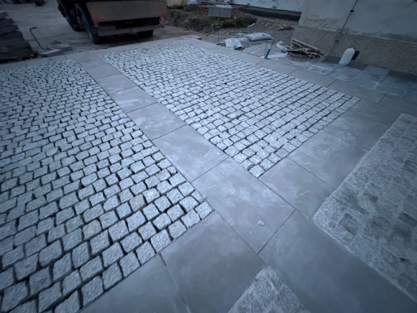

Prace brukarskie placu – widok od strony gmachu klasztoru w kierunku bramy wyjazdowej (Źródło: Baza zdjęć własnych)

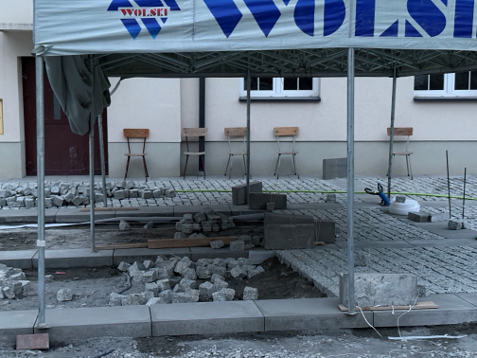

W czasie upałów brukarze pracowali w zacienieniu pod osłoną rozstawionego namiotu.

Prace brukarskie na dziedzińcu (Źródło: Baza zdjęć własnych)

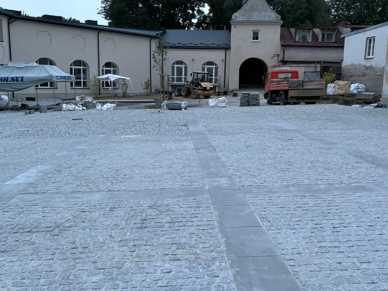

Widok ogólny wybrukowanego placu dziedzińca (Źródło: Baza zdjęć własnych)

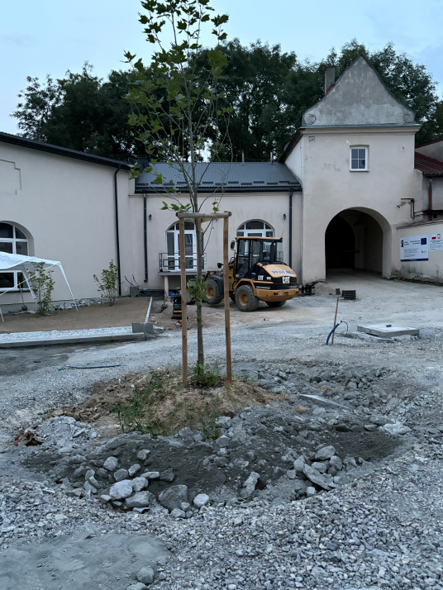

Rozpoczęto również nasadzenia roślin zielonych (drzew i krzewów).

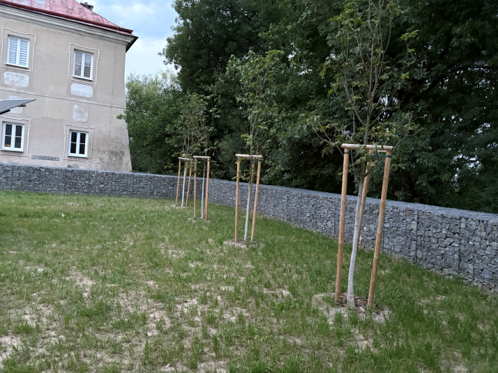

Nasadzenia drzew wewnątrz placu oraz w części północnej wraz z trawnikiem (Źródło: Baza zdjęć własnych)

Wśród prac elektrycznych wykonano główną skrzynkę rozdzielczą z bezpiecznikami – metalową, z kutymi ozdobami.

Skrzynka rozdzielcza oświetlenia całego placu a także miejsce podłączenia nagłośnienia i przenośnej pętli nagłaśniającej (Źródło: Baza zdjęć własnych)

Zamontowano stylowe słupy oświetleniowe oraz oświetlenie najazdowe budynku umieszczone w podłożu.

Oświetlenie placu – lampy stojące oraz najazdowe (Źródło: Baza zdjęć własnych)

Efekt prac elektrycznych widać w pełni dopiero o zmierzchu. Oświetlenie wydobywa wyjątkową atmosferę tego miejsca i uwypukla różne elementy architektoniczne otaczających dziedziniec budynków.

#funduszeUE

Zakończenie realizacji inwestycji pn. „Rewitalizacja dziedzińca, muru okalającego i przypory dawnego Klasztoru oo. Kanoników Regularnych przy Kościele Parafialnym pw. Wniebowzięcia NMP w Kraśniku na potrzeby działalności społecznej i kulturalnej”

Jak mówi przysłowie: „Koniec wieńczy dzieło”.

W dniu 30 września 2026 r. zakończono rzeczową realizację inwestycji pn. „Rewitalizacja dziedzińca, muru okalającego i przypory dawnego Klasztoru oo. Kanoników Regularnych przy Kościele Parafialnym pw. Wniebowzięcia NMP w Kraśniku na potrzeby działalności społecznej i kulturalnej”, realizowanej przez Parafię Rzymskokatolicką pw. Wniebowzięcia NMP w Kraśniku. Kilka dni wcześniej odbyła się również kontrola z Urzędu Marszałkowskiego w Lublinie.

Projekt uzyskał dofinansowanie ze środków Unii Europejskiej w ramach programu Fundusze Europejskie dla Lubelskiego 2021–2027, Działanie 11.1 Rewitalizacja zdegradowanych obszarów miejskich, nabór FELU.11.01-IZ.00-001/24.

Głównym celem przedsięwzięcia była ochrona i zachowanie dziedzictwa kulturowego oraz przywrócenie funkcjonalności zabytkowego dziedzińca dawnego klasztoru, a także stworzenie atrakcyjnej, bezpiecznej i dostępnej przestrzeni przeznaczonej do prowadzenia działalności społecznej, kulturalnej i integracyjnej.

W ramach zakończonej inwestycji przeprowadzono kompleksowe prace budowlane, remontowe i konserwatorskie, obejmujące w szczególności:

  • rewitalizację dziedzińca klasztornego, w tym wykonanie nowych nawierzchni, chodników i ciągów komunikacyjnych;
  • odbudowę i zabezpieczenie muru okalającego dziedziniec oraz wykonanie prac remontowo-konstrukcyjnych związanych ze wzmocnieniem przypory zabytkowego budynku klasztoru;
  • remont i przebudowę schodów zewnętrznych oraz terenowych;
  • zagospodarowanie przestrzeni poprzez wykonanie nasadzeń zieleni i urządzenie trawników;
  • wykonanie nowego oświetlenia zewnętrznego dziedzińca, poprawiającego widoczność i bezpieczeństwo użytkowników;
  • wykonanie infrastruktury elektrycznej umożliwiającej organizację wydarzeń plenerowych;
  • montaż systemu monitoringu wizyjnego zwiększającego bezpieczeństwo osób korzystających z obiektu;
  • wyposażenie przestrzeni w ławki i elementy małej architektury, w tym rozwiązania dostosowane do potrzeb osób z niepełnosprawnościami;
  • zapewnienie mobilnej pętli indukcyjnej wspomagającej słyszenie, umożliwiającej osobom niedosłyszącym pełniejsze uczestnictwo w organizowanych wydarzeniach.

Z efektów realizacji projektu korzystać będą mieszkańcy Kraśnika, w szczególności dzieci, młodzież, rodziny, seniorzy i osoby z niepełnosprawnościami, a także lokalne organizacje pozarządowe, stowarzyszenia, grupy artystyczne oraz turyści odwiedzający miasto.

Zrewitalizowany dziedziniec będzie wykorzystywany do organizacji wydarzeń kulturalnych, edukacyjnych, religijnych i integracyjnych, w tym koncertów, spotkań społeczności lokalnej oraz innych inicjatyw służących aktywizacji mieszkańców. Nowa infrastruktura umożliwi rozwijanie oferty społeczno-kulturalnej, wzmacnianie więzi międzypokoleniowych oraz promocję dziedzictwa historycznego Kraśnika.

Zrealizowana inwestycja przyczyniła się do ochrony cennego zabytku, poprawy jakości przestrzeni publicznej oraz stworzenia warunków do długofalowego rozwoju działalności społecznej i kulturalnej na obszarze rewitalizacji Miasta Kraśnik.

  • Wartość całkowita projektu: 5 087 036,61 zł
  • Dofinansowanie ze środków Funduszy Europejskich: 4 318 669,01 zł
  • Dofinansowanie z budżetu państwa: 508 078,70 zł

Co tak naprawdę się zmieniło w tym zabytkowym kompleksie zabudowań dawnego klasztoru oo. Kanoników regularnych w Kraśniku? Wystarczy porównać zdjęcia z dziedzińca sprzed remontu i po remoncie. Stary Kraśnik zyskał nowe miejsce do spotkań i budowania więzi międzyludzkich, promowania kultury i ochrony przed wykluczeniem. Również estetyczna strona wykonanych prac podnosi atrakcyjność i prestiż tego miejsca.

Oficjalne oddanie do użytku placu dziedzińca nastąpiło 13 października 2026 r., gdy odbyło się spotkanie dla młodzieży klas ósmych w tym miejscu. Uczestniczyło w nim ponad 80 osób. Najpierw młodzi zgromadzili się przy bramie wjazdowej, gdzie zrobiono pamiątkowe zdjęcie, następnie wszyscy przeszli do dużej sali sąsiadującej z placem, gdzie zostali powitani przez proboszcza i osoby organizujące ten ivent. Były także wspólne śpiewy i wystąpienia tematyczne ukazujące całe zamierzenie projektu remontu dziedzińca. Młodzież wysłuchała również świadectw w ramach przygotowania do sakramentu bierzmowania. Na koniec spotkania była wspólna zabawa na placu i taniec popularnej „belgijki”.

Dziękujemy wszystkim, którzy wspierali od początku to dzieło życzliwym słowem, modlitwą oraz ofiarami.

#FunduszeUE
